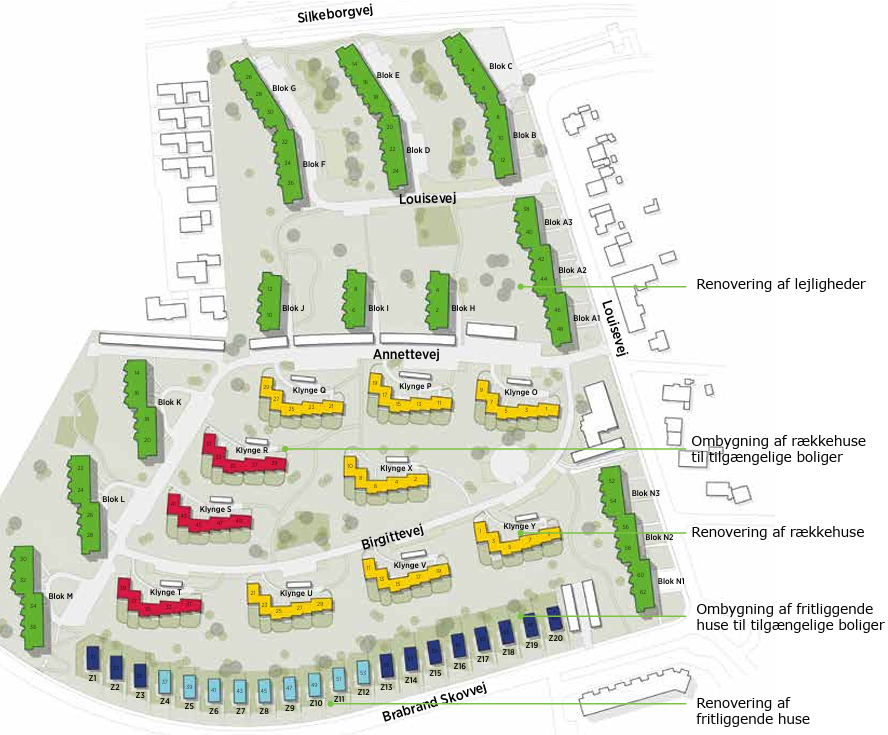

Oversigtskort og byggerytme

Sådan læser du oversigtskortet

Grøn: Renovering af lejligheder
Rød: Opførelse af nye rækkehuse til tilgængelige boliger
Gul: Renovering af rækkehuse
Mørkeblå: Opførelse af nye og ombygning af fritliggende huse til tilgængelige boliger
Turkisblå: Opførelse af nye fritliggende huse



Forventet byggerækkefølge

Oversigtskortet viser, hvornår vi forventer at gå i gang med renoveringen de forskellige steder i afdelingen. Pilene viser i hvilken rækkefølge, vi forventer at renovere boligerne. Renoveringen går i gang flere steder samtidigt. Byggerækkefølgen er planlagt efter, at vi er til mindst mulig gene for jer beboere. Altså at entreprenøren opholder sig kortest muligt i hvert område.

Genhusning

Fritliggende huse
Beboerne i de huse, som er markeret med lyseblåt, skal genhuses i ca. 7 - 8 måneder. Grunden til dette er, der skal opføres helt nye fritliggende husene i stedet for de nuværende.

Rækkehusene (klyngehusene)
De beboere der bor i et rækkehus, som er markeret med gult, skal genhuses i ca. 7-8 måneder, mens husene renoveres indvendigt og udvendigt. Beboerne i de rækkehus der markeret med rødt, skal derimod genhuses i ca. 11 måneder. Grunden til dette er, at de røde huse skal rives ned og der skal opføres nye rækkehusene.

Generelt om genhusningen vil vi forsøge at genhuse i Søvangen eller i andre afdelinger i nærområdet.


Lejlighederne
Beboere, der bor i lejlighederne (markeret med grønt) skal ikke genhuses. Det indvendige arbejde i lejlighederne forventes at strække sig over ca. 3 måneder, mens det udvendige arbejde forventes at tage ca. 1 år samlet set.
